K-water는 산업단지 조성과 함께 최초로 1988년에 시화하수처리시설(1단계) 설치 및 운영을 시작하여(1996년) 현재 10개 지자체, 시설용량 하루 1.25백만㎥를 운영하고 있습니다. 또한, 민간투자사업(BTO)을 기반으로 한 K-water 하수재이용 시설은 포항시 하수재이용(10만㎥/일), 아산 신도시 하수재이용(2.7만㎥/일), 칠곡군 하수재이용 (1만㎥/일)을 운영 중이며, 공업용수가 필요한 지역에 하수재이용수 공급 활성화를 통해 정부 물관리 정책에 적극 부응하고 있습니다.

2016년 하수도통계 기준, 전국 하수처리장의 연간 재이용량 112백만㎥ 대비 공업용수로 62백만㎥이 공급되고 있으며, 그중 K-water가 연간 47백만㎥을 공급하여 하수재 이용 공업용수의 76%를 차지하고 있습니다.

정부는 2016년 스마트 물산업 육성전략 발표를 통해 하수처리수 재이용률을 2030년까지 34% 수준으로 올려 연간 약 24.5억㎥의 재이용수를 확보하겠다고 밝힌 바 있으며, 이에 K-water는 대규모 산업단지 신설 및 여수 산단 등과 같이 기존 공단의 확장으로 공업용수 수요가 증가하는 경우, 하수재이용 공급계획을 추진 검토할 예정입니다. 또한, 금회 수도정비기본계획 수립(2018~2021년)과 연계하여 전국 재이용수 수요조사를 시행 중(2018년 10월~)이며, 기존 공업용수도(댐·수도 등) 공급시설에 K-water의 관망 네트워크 활용 및 수용가능 협의를 거쳐 재이용수로 전환공급을 추진할 계획입니다.

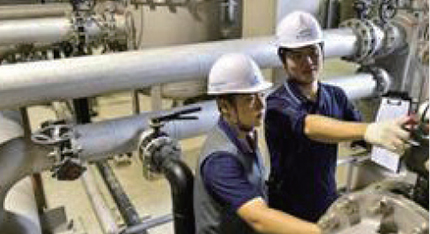

  • 아산신도시 물환경센터 설비 점검

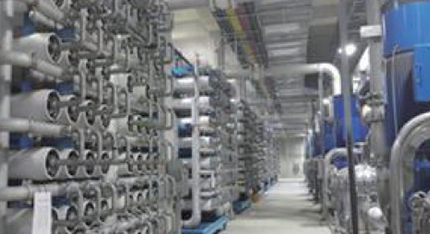

  • 포항 하수처리재이용시설 RO시설 현황
K-water 하수도 운영 현황
하수도 운영 현황 표로 구분, 시설명, 시설개수, 시설용량(㎥/일), 수탁기간 정보 제공
구 분 시설명 시설 개수 시설용량(㎥/일) 수탁기간
  51 1,249,675 -
댐상류사업 청송 임하댐 11 8,410 20년 (2013년 5월~2033년 4월)
횡성 충주댐 18 11,125 3년 (22019년 1월~2021년 12월)
건설연계 서천 1 4,000 20년 (2011년 1월~2030년 12월)
세종 1 3,400 20년 (2014년 3월~2034년 2월)
민자사업 아산 하수 1 45,000 20년 (2016년 8월~2036년 8월)
재이용 1 27,000
칠곡 하수 6 67,100 20년 (2006년 5월~2026년 4월)
재이용 1 10,000
부산 1 135,000 15년 (2006년 10월~2021년 10월)
포항 하수 1 15,000 20년 (2011년 1월~2030년 12월)
재이용 1 100,000 20년 (2014년 7월~2034년 7월)
연관사업 시흥 시화 4 286,160 20년 (2017년 6월~2037년 5월)
안산 시화 4 537,480 3년 (2017년 4월~2020년 3월)

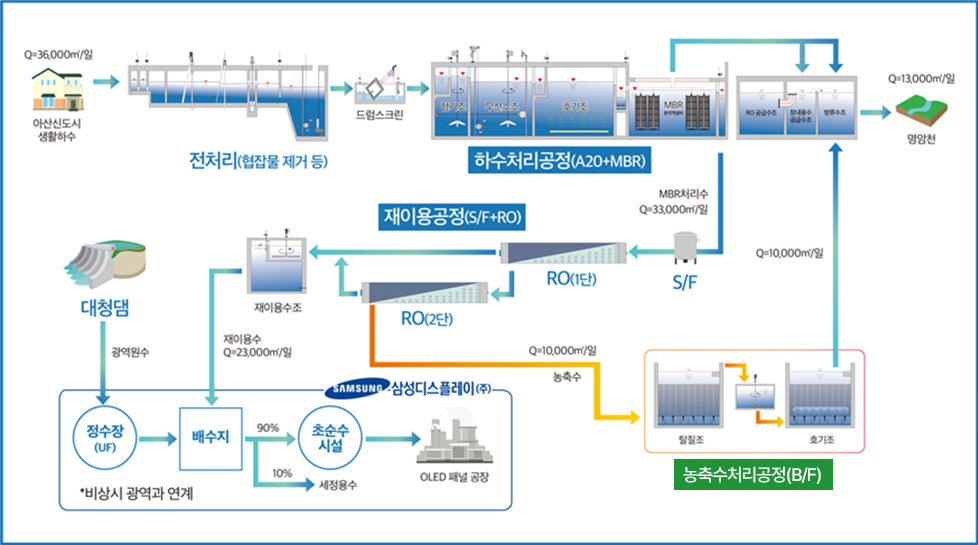

아산신도시 물환경센터 공정도
아산 신도시[탕정, 배방] → 전처리공정 → A20 공정(형기조 → 무산소조 → 호기조) → MBR 공정 → 재이용수 생산공정(RO)→ 산업단지/농축수 처리시설[탈질여과조 → 호기여과조→ 명암천]
